Postup realizace
Projekt Street Kolín se nám blíží ke konci, připravujeme sekce 1-4 ke kolaudaci.
Vnitroblok i podzemní parkování je již ve finální podobě.
Na sekcích jsou obloženy prakticky všechny koupelny a toalety, položené dlažby na lodžií a předsíních. Realizuje se pokládka laminátových podlah. Zároveň byty se malují a dochází k osazování vypínačů a zásuvek.
Sekce 5 - dokončujeme obkládání koupelen a toalet a připravujeme se na pokládku laminátových podlah.
V sekci 1,2 jsme připraveni zahájit práce na lepení obkladů a dlažeb v bytech.
Sekce 3 a 4 - jsou dokončeny vnitřní rozvody a hrubé omítky
Na sekcích 6,7 probíhají práce na obkládání koupelen a toalet, je dokončený rozvod topné soustavy a betonáž, dokončuje se venkovní fasáda domu.
Sekce 5 - dokončují se vnitřní rozvody a pracuje se na vnitřních omítkách a štucích.
V sekci 1,2 je dokončená vnější fasáda domu. V bytech je dokončena betonáž podlah.
Sekce 3 a 4 - probíhají práce na vnitřních rozvodech (elektro, voda, odpad). Jsou nainstalovaná okna a sestavy na lodžie.
Na sekcích 6,7 probíhají práce na obkládání koupelen a toalet, je dokončený rozvod topné soustavy a betonáž, dokončuje se venkovní fasáda domu.
Sekce 5 - dokončují se vnitřní rozvody a pracuje se na vnitřních omítkách a štucích.
V sekci 1,2 je dokončená vnější fasáda domu. V bytech je dokončena betonáž podlah.
Sekce 3 a 4 - probíhají práce na vnitřních rozvodech (elektro, voda, odpad). Jsou nainstalovaná okna a sestavy na lodžie.
Na sekcích 6,7 probíhají práce na zateplení domu, probíhají práce na rozvodech topení a byla zahájeny práce na betonáži v jednotlivých podlažích.
Sekce 5 - dokončují se vnitřní vyzdívky, pracujeme na rozvodech vody, odpadu a elektriky. Jsou objednaná okna a sestavy u lodžií.

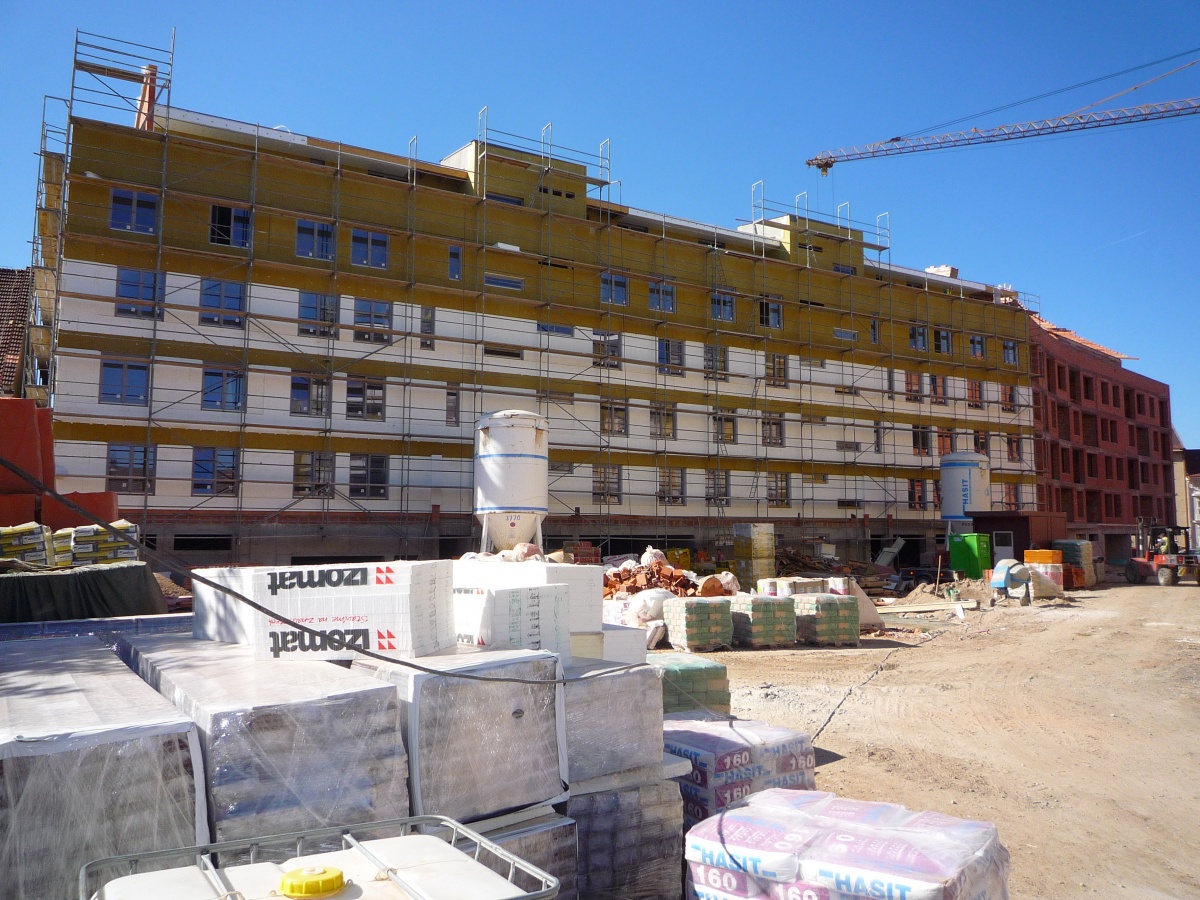

V sekci 1,2 se nanáší vnější fasáda. V bytech dokončeny omítky a ve většině bytech i štuky.
Sekce 3 a 4 - dokončeny vnitřní vyzdívky. Jsou zaměřená a objednaná okna a sestavy u lodžií.
Pracujeme na střeše sekci 6 a 7 a současně se dokončují rozvody vody, kanalizace a probíhají práce na rozvodech elektriky a slaboproudu.
Pokračujeme ve výstavbě nosných konstrukcí sekce 3, 4 a 5.

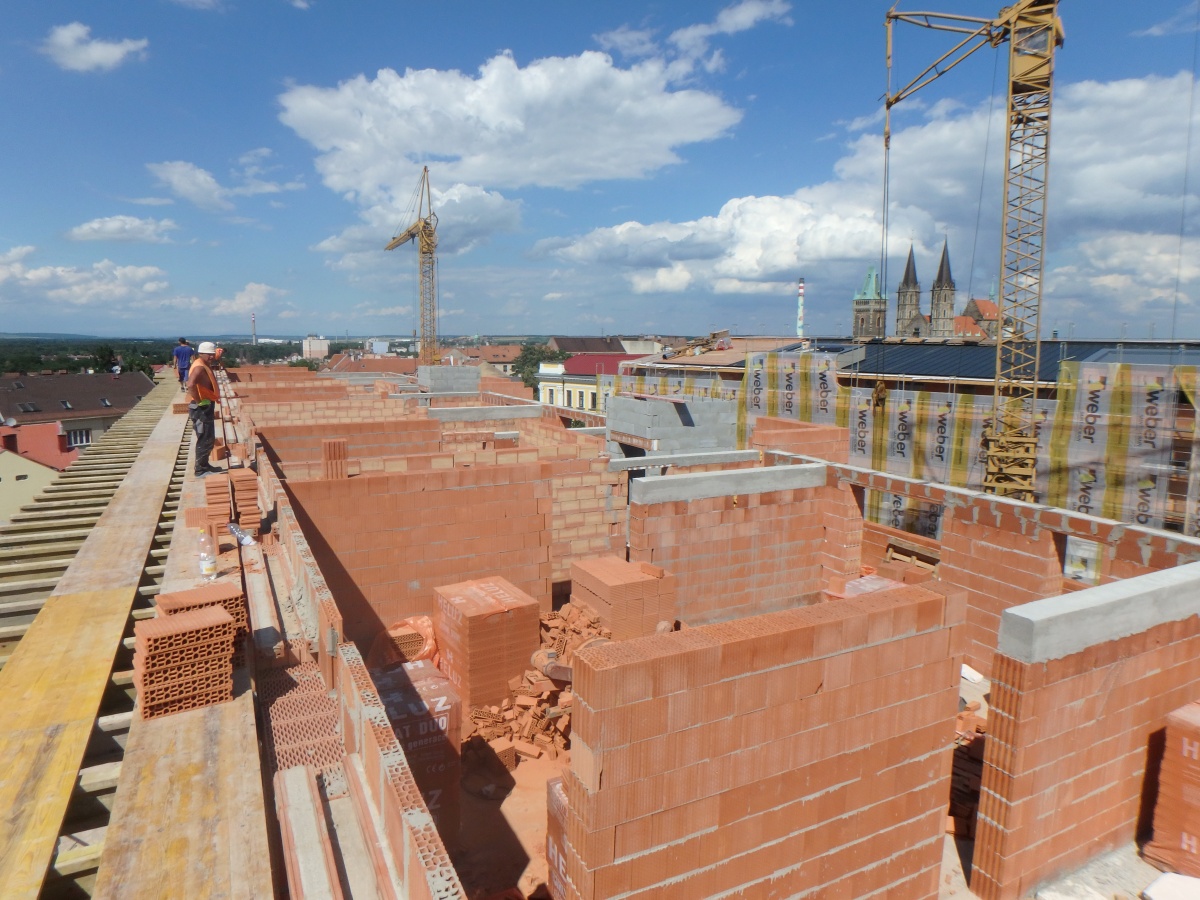

V sekci 1 a 2 probíhají práce na omítkách, štucích a zateplení objektu.
Na sekci 1-2 se dokončuje střecha, pokračují vyzdívky nosných konstrukcí a vnitřních příček na sekcích 3-5 a budou zahájeny práce na střeše sekce 6 a 7. Současně se realizují rozvody elektriky, vody a odpadu v sekci 6 a 7. V sekci 1 a 2 začínají práce na vnitřních omítkách a zateplení domu.
V sekci 1, 2 se zdí příčky u jednotlivých bytů a začali jsme práce na rozvodech vody, kanalizace a elektriky, u sekcí 6, 7 dokončujeme 3. nadzemní podlaží.
Dokončeny monolity v sekcích 1-3, 6-7. V sekci 1, 2 začínáme zdít poslední nadzemní podlaží, u sekcí 6, 7 začínáme zdít 1. nadzemní podlaží.

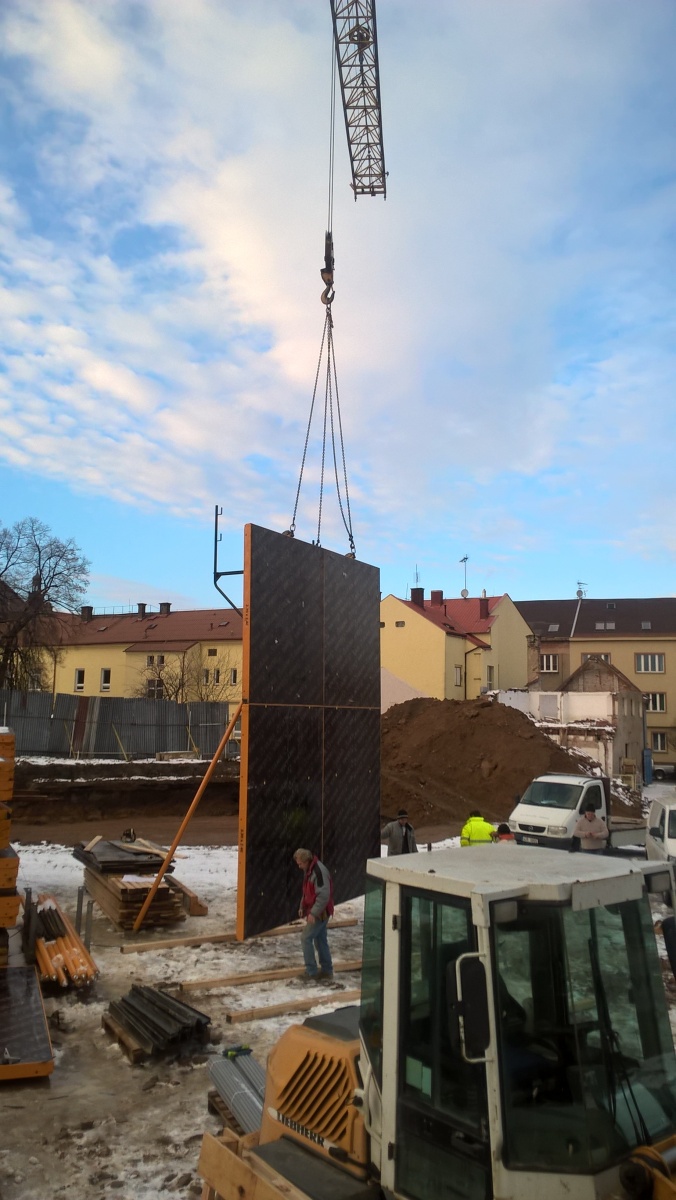

Dokončujeme monolitickou část stavby a začali jsme zdít první nadzemní podlaží sekce 1 a 2 včetně vnitřních příček.
